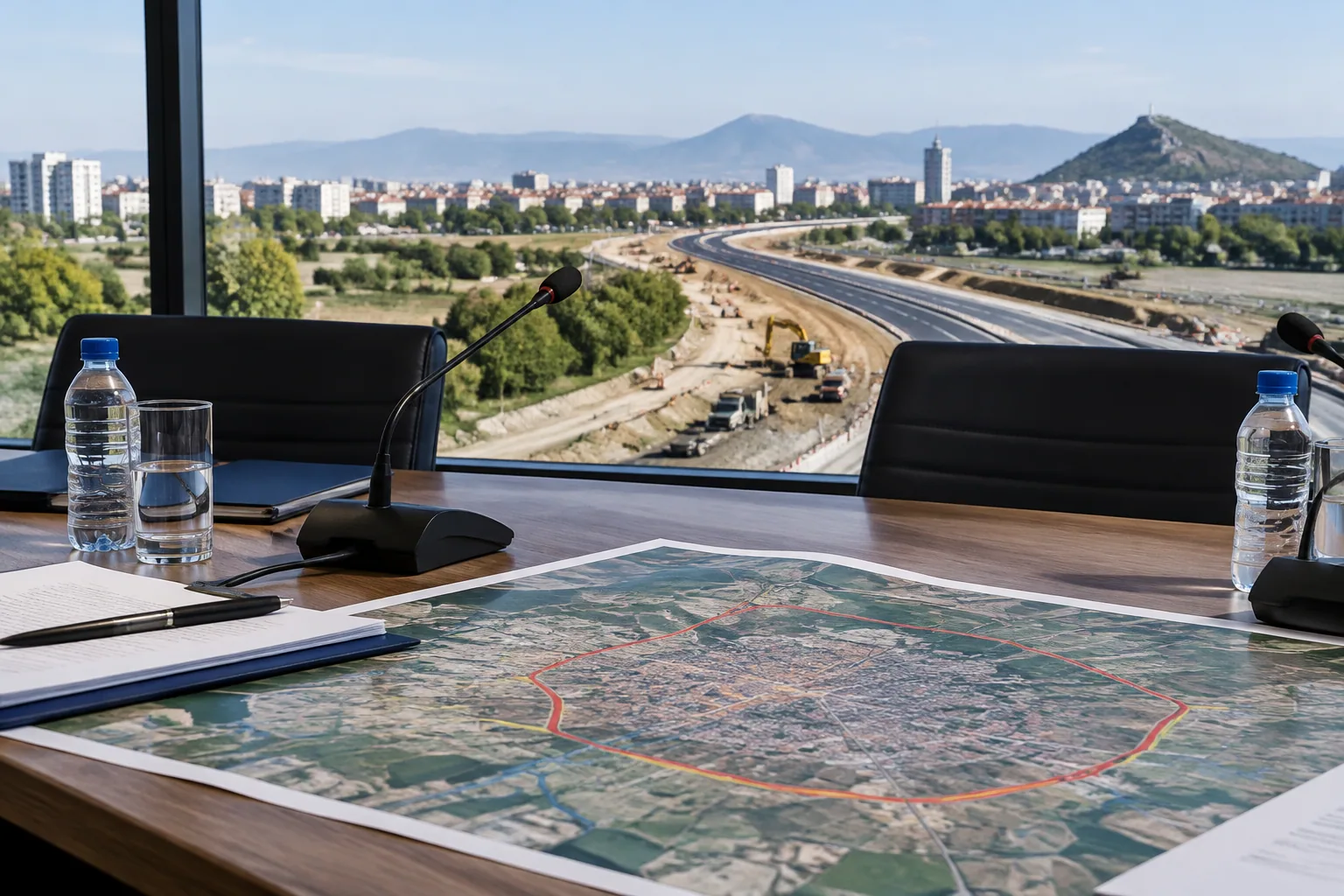

Георги Янев отчете забавяния по Околовръстното на Пловдив

Георги Янев отчете забавяния по Околовръстното на Пловдив Снимка: ai

Работна група набеляза мерки за процедурите и техническите казуси.

Областният управител на Пловдив Георги Янев ръководи третото редовно заседание на междуведомствената работна група за ускоряване на проектирането и строителството на Околовръстното шосе на Пловдив. По данни от срещата са отчетени постигнати резултати и са набелязани оперативни мерки срещу административни и технически затруднения по трасето.

Георги Янев посочи при откриването, че значителна част от дейностите вървят в положителна посока. Той добави, че има и забавяния по определени процедури. По думите му целта на заседанието е да координира окончателното отстраняване на пречките, за да се отчете пълна готовност на следващата среща.

Дейността на групата се провежда в изпълнение на разпореждането на министър-председателя Румен Радев за строг ежемесечен контрол и бърза реализация на външния ринг на Пловдив. Обектът е определен като такъв от национално стратегическо значение.

Кои институции са в работната група

В работната среща са участвали експерти от Агенция „Пътна инфраструктура“ (АПИ), представители на общините Пловдив, „Родопи“ и „Марица“, както и Национална компания „Железопътна инфраструктура“ (НКЖИ) и Електроенергийния системен оператор (ЕСО). Присъствали са и експлоатационни дружества и представители на строителния надзор.

Югоизточен обход: археология, електросъоръжения и надлез

По проекта за Югоизточния обход по път II-56 (пътен възел Скобелева майка – път II-86, 4,5 км) е отчетен напредък по няколко линии.

По темата за промяната на статута на земеделски земи е съобщено, че е преустановено стартирането на нови процедури за имоти в сервитута на пътя. Изпратени са писма до Областна дирекция „Земеделие“ и Министерството на земеделието и храните. Текущи производства в ранен етап ще бъдат ревизирани с цел обезпечаване на трасето.

При археологическите проучвания е съобщено, че е идентифициран участък с археологическа стойност от 300 метра, като общо археологическият обхват е 1 км от трасето. Министерството на културата се е ангажирало да разпише протокол в рамките на деня. АПИ е заявила готовност да сключи допълнително споразумение с изпълнителите в 7-дневен срок, за да се избегне нова едномесечна процедура. Теренните проучвания се очаква да приключат до две седмици, около 7–10 ноември. По инициатива на областния управител ще се разгледа и вариант за поетапно освобождаване на строителните площадки с два междинни протокола.

За изместването на трафопост е отчетено, че одобрената от електроразпределителното дружество документация е изпратена в АПИ. Проектът е пратен за съгласуване и в НКЖИ и ВиК. До края на седмицата се очакват становища от ВиК и ГД „Пожарна безопасност и защита на населението“. Самото физическо преместване е посочено, че ще отнеме около един месец след откриване на строителна площадка.

По новопостъпил казус за изместване на 20 kV въздушна линия е съобщено за технически непълноти в първоначалния проект. Процедурата по пренасочване и подготовка на нов договор е стартирана незабавно. Предстои и извънредна координационна среща с ЕСО.

За инженерните съоръжения е посочено, че техническият проект за 86-метров надлез над жп линията Пловдив – Димитровград е готов. Предстои финално съгласуване с НКЖИ и МОСВ за издаване на разрешение за строеж. Продължава и анализ за проектиране на шумозащитна система в участък до ж.к. „Тракия“. Заместник-кметът на Пловдив Хакъ Сакъбов е съобщил, че Община Пловдив ще поеме и проектирането на шумозащитната стена, за да се ускори строителството.

Югозападен обход: доклад по ОВОС и най-готовият участък

По Югозападния обход (удвояване на съществуващото трасе, 18,7 км) е направен отчет за напредъка по позициите.

За Позиция 1 (участък 2,1 км – от търговски обект „Джъмбо“ до моста над р. Марица-юг) и Позиция 3 (участък 14 км – от моста над р. Марица-юг до кръговото на Асеновградско шосе) е съобщено, че дейностите се изпълняват по утвърдения график. В ход е изготвянето на доклад за ОВОС (оценка на въздействието върху околната среда). Той се очаква да е окончателно готов за разглеждане през април–май 2027 г. В заседанието са участвали представители на фирмата, която подготвя доклада. Те са подчертали, че работят добре с РИОСВ–Пловдив, което съкращава част от сроковете.

За Позиция 2 (участък 2,66 км – от „Джъмбо“ до п.в. „Царацово“) е посочено, че проектната готовност е в най-напреднала фаза. Изготвени са технически проект и ПУП–ПП (подробен устройствен план – парцеларен план). Документацията се придвижва за одобрение от МРРБ, за да стартират отчуждителните процедури. Очакването е строителните дейности да започнат през следващата година.

В края на срещата Георги Янев е препотвърдил ангажимента за ежемесечни заседания на работната група. Според него това осигурява институционален синхрон, решаване на казуси в ранен етап и стриктно проследяване на напредъка по външния пътен ринг на Пловдив.
